Eigen camper bouwen stappenplan
Hoe ga je beginnen aan het zelfbouwen van een camper en hoelang duurt dat eigenlijk?
Het bouwen van een camper, vooral als je voor een complete (luxere) inbouw gaat, is een tijdrovend proces. Echt alles kost tijd, van het uitzoeken van wat jij mooi vindt tot het verwerken, passend maken en definitief plaatsen. En het kost (helaas) bijna altijd meer tijd dan je van tevoren verwacht had. Om je te helpen niet gillend gek te worden van de berg werk die aan het begin op je ligt te wachten, hebben we een handig stappenplan voor je opgesteld. Dit stappenplan geeft ook een tijdsindicatie per onderdeel, zo kun je een inschatting maken hoe snel jouw camper klaar is voor een trip.
Camper bouwproces ons stappenplan
Het moeilijkste van zelf een camper bouwen (helemaal als je dit voor de eerste keer doet) is bepalen waar je gaat beginnen. Elk te bouwen onderdeel lijkt even belangrijk en er staat veel op je te wachten. Dit maakt het misschien lastig om ook echt daadwerkelijk te starten met het bouwen.
“In het begin van ons klusavontuur hebben we meerdere dagen gehad dat we ons aan het einde van de dag hebben afgevraagd; wat hebben we nou eigenlijk gedaan? Dan bleek het vooral plannen te zijn, vooruitdenken. Wat moeten we eerst doen, komen we in de problemen als we nu de wanden optrekken of moet er nog iets achterlangs? Enzovoort…”
Hopelijk verspil jij dankzij dit stappenplan minder tijd. De weken zijn gebaseerd op intensief klussen.
Tip: deel het bouwproces op in kleine haalbare stappen. En deel die weer op in kleinere taken. Zo houd je overzicht en kan je na elke klusdag (als het goed is) iets afvinken. Zo blijf je vooruitgang zien en blijft het bouwproces leuk.
Onderdeel | Tijdsindicatie | Toelichting |
1. De ideale bus vinden | 0 – 6 weken | Dit kan makkelijk nog langer duren, maar misschien heb je de bus ook zo gevonden. Maak hier geen overhaaste beslissingen in. Het gaat vaak om veel geld, waar je lang van wilt kunnen genieten. Beter langer wachten op de ideale bus dan snel iets kopen waarvan je weet dat het niet optimaal is. |
2. Tekenen en ideeën opdoen | 1 – 2 weken | Als de bus voor de deur staat begint het nadenken. Wat kan je met de ruimte die je hebt, wat gaat weg/eraf en wat blijft. Maak een eerste indeling. |
3. Strippen | 1 week | In veel bussen zitten vaak overbodig dingen. Van stroomkabels tot brancards of een brandweerinrichting. Haal alles wat je niet gebruikt eruit en creëer je blank canvas. |
4. Mock-up maken | 0 – 1 week | Waarschijnlijk heb je al verschillende tekeningen en inrichtingen bedacht. Maar pas als je ze in 3D ziet weet je of het ook echt gaat werken. Neem hier de tijd voor, want het kan je veel gedoe en getier schelen tijdens de daadwerkelijke bouw. Niets is vervelender dan erachter komen dat je inbouw toch net niet werkt. Probeer de inbouweisen van je apparatuur inzichtelijk te krijgen en houd daar rekening mee. |
5. Klaarmaken voor de bouw | 1 – 5 weken | Nu je weet waar alles komt te staan is het tijd om je klaar te maken voor de bouw. Controleer het hele voertuig op roest, corrosie of plekken die de potentie hebben te gaan roesten. Behandel dit nu het nog kan. |
Wij Reizen In een zelfgebouwde camper
Na zes maanden Nieuw-Zeeland in een klein zelf omgebouwd busje wisten we het zeker. Reizen met een camper is voor ons dé manier om de wereld te ontdekken! Terug in Nederland kochten we een fabriekscamper. Sinds 2015 zijn we op ontdekkingsreis door Europa en Marokko. Maar we liepen tegen beperkingen aan.

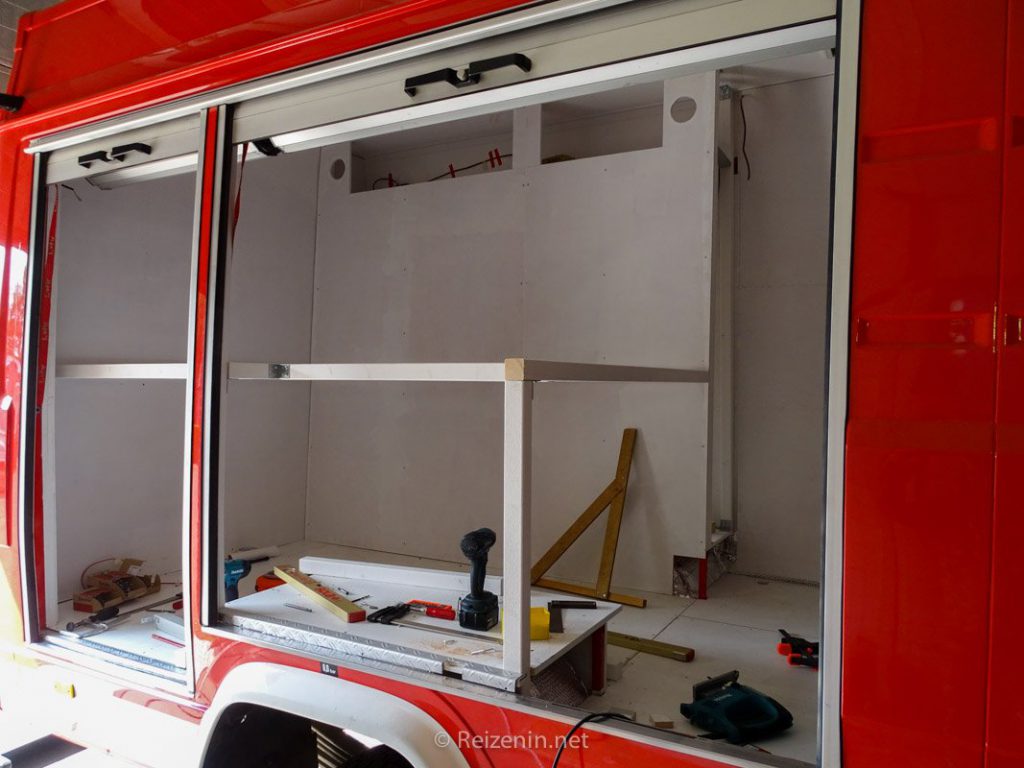

Daarom begon in 2019 ons zelfbouw project. In acht maanden toverden we een oude brandweerwagen om tot camper. Het is een beest, een 4x4 Mercedes 814, daarom noemen we hem Marcus Brutus. We delen onze research hier zodat ook jij je eigen camper kunt bouwen. Volg onze sociale kanalen, het blog of schrijf je in voor de nieuwsbrief.
“Een tijdsindicatie blijft lastig om te geven. Het hangt namelijk helemaal van het type bouw af. En ook hoe handig je bent of hoeveel hulp je krijgt. In Nieuw-Zeeland waren we met één week klaar. Maar dan zat er ook echt niet veel in. De koelbox, het gastoestel, alles stond los. Met Brutus zaten we aan het andere uiterste. Acht maanden lang liepen we dagelijks in onze kluskleren. “
Onderdeel | Tijdsindicatie | Toelichting |
6. Externe aanpassingen | 0 – 4 weken | Ga je externe aanpassingen aanbrengen zoals: een hef-, verhoogd- of klapdak? Dan is het slim om deze eerst uit te (laten) voeren. |
7. Stroomschema opstellen | 1 week | De grootste hindernis voor de meeste, een stroomschema. Je hebt het schema eerder nodig dan je denkt als je de stroomkabels mooi wilt wegwerken. Stel daarom nu alvast het stroomschema zo goed als mogelijk op. |
8. Frame opbouwen | 1 – 2 weken | Je kan niet alles zo maar monteren in de opbouw van de bus. Een frame is nodig om later alle elementen aan te bevestigen. Hier wordt bijvoorbeeld de vloer en de muur op bevestigd maar ook het bed, de keuken, zitjes en opbergmogelijkheden. Ga je isoleren? Dan kan dat tussen de openruimtes van het frame in of je plaatst het frame op het isolatiemateriaal (dit kan niet bij elk isolatiemateriaal). |
9. Isoleren | 1 – 2 weken | Bepaal het isolatiemateriaal en het isoleren kan beginnen. Ga je voor lekker basic dan win je hier tijd. |
10. Kabels en leidingen trekken | 1 – 2 weken | Zeker voor de wat luxere inbouw neemt dit tijd in beslag. Houd je het basic dan ben je hier zo klaar mee. |
11. Vloer, wanden en plafond | 1 – 2 weken | Hier ga je erachter komen of je een timmermansoog hebt of niet. Het plaatsen van de vloer en wanden is veel meten, passen en opnieuw passen en meten. |
11. Eventueel tijdelijke inbouw (camperkeuring) | 1 – 2 weken | Iets wat je online weleens tegenkomt, een tijdelijke inbouw voor de RDW-keuring. Een advies, je mag uiteindelijk maar 20% zwaarder zijn dan op het kentekenbewijs staat vermeld. Reken je dus niet te rijk. Dit onderdeel is ook zeker niet verplicht. |
12. Inbouwen vaste elementen | 1 – 6 weken | Als de vloer is geplaats, de wanden zijn opgetrokken en ook het plafond zit op zijn plek, kunnen de vaste elementen worden ingebouwd. Het bed, de zitting, de keuken en eventueel de badkamer. |
13. Kabels en leidingen trekken | 1 – 2 weken | Alweer? Wel als je niet alles hebt weggewerkt. Nu is het echt tijd om alle kabels en leidingen naar hun precieze plek te voeren. |
14. Inbouwen apparatuur | 1 – 2 weken | Als het goed is heb je al rekening gehouden met de minimale inbouweisen van alle apparaten. Het installeren en aan te sluiten kan in rap tempo gaan aangezien je het uitzoekwerk al hebt gedaan. Toch? |
15. Afwerken & veiligheid | 2 – 3 weken | Tijdens het afwerken begint het echt mooi te worden. Neem hier lekker de tijd voor. Nu ga je die net niet mooi aansluitende zaagsneden verstoppen, alles mooi in de verf of lak zetten (of andere afwerking die je kiest) maar ook de veiligheidsproducten plaatsen. |
16. Testen | 2 weken | Hoewel je tijdens het bouwen al test of iets werkt, niet lekt of niet beschadigd is geraakt, nemen we daar nu nog extra tijd voor. Tijd voor een eerste trip (als de camper legaal de weg op mag). Maar je kunt deze tijdsindicatie ook zien als extra speelruimte voor het uitlopen van het bouwproces. |
17. Keuren tot camper en kwarttarief aanvragen | 2 – 12 weken | In de meeste gevallen wil je ook als camper geregistreerd staan. Op naar het RDW (als je dat niet al eerder hebt gedaan) en het kwarttarief aanvragen bij de Belastingdienst. Reserveer je plekje bij de RDW op tijd en de belastingdienst is ook niet het snelste overheidsorgaan van Nederland. |
Totaal | 18 – 57 weken |
Het bovenstaande stappenplan is een grove tijdsindicatie van onderdelen die komen kijken bij het bouwen van een camper. Uiteraard is dit per situatie verschillend en hangt het er helemaal vanaf hoeveel dagen per week je kunt klussen en wat voor een type camper je gaat bouwen. Meer tips over het bouwen van je eigen camper vind je trouwens hier.
“Soms denk je, ja dit is tof om te doen dat pakken we erbij. Maar vaak zijn het juist die dingen die extra tijd kosten. Zo zijn wij makkelijk vier dagen bezig geweest met onze twee sta bureaus. Of een leuk extraatje in de badkamer om handdoeken en was uit te hangen? Weer twee dagen extra. Je verkijkt je snel op hoeveel tijd het kost om iets mooi af te werken. Wij hebben daar uiteindelijk enkele weken extra aan besteed.”
